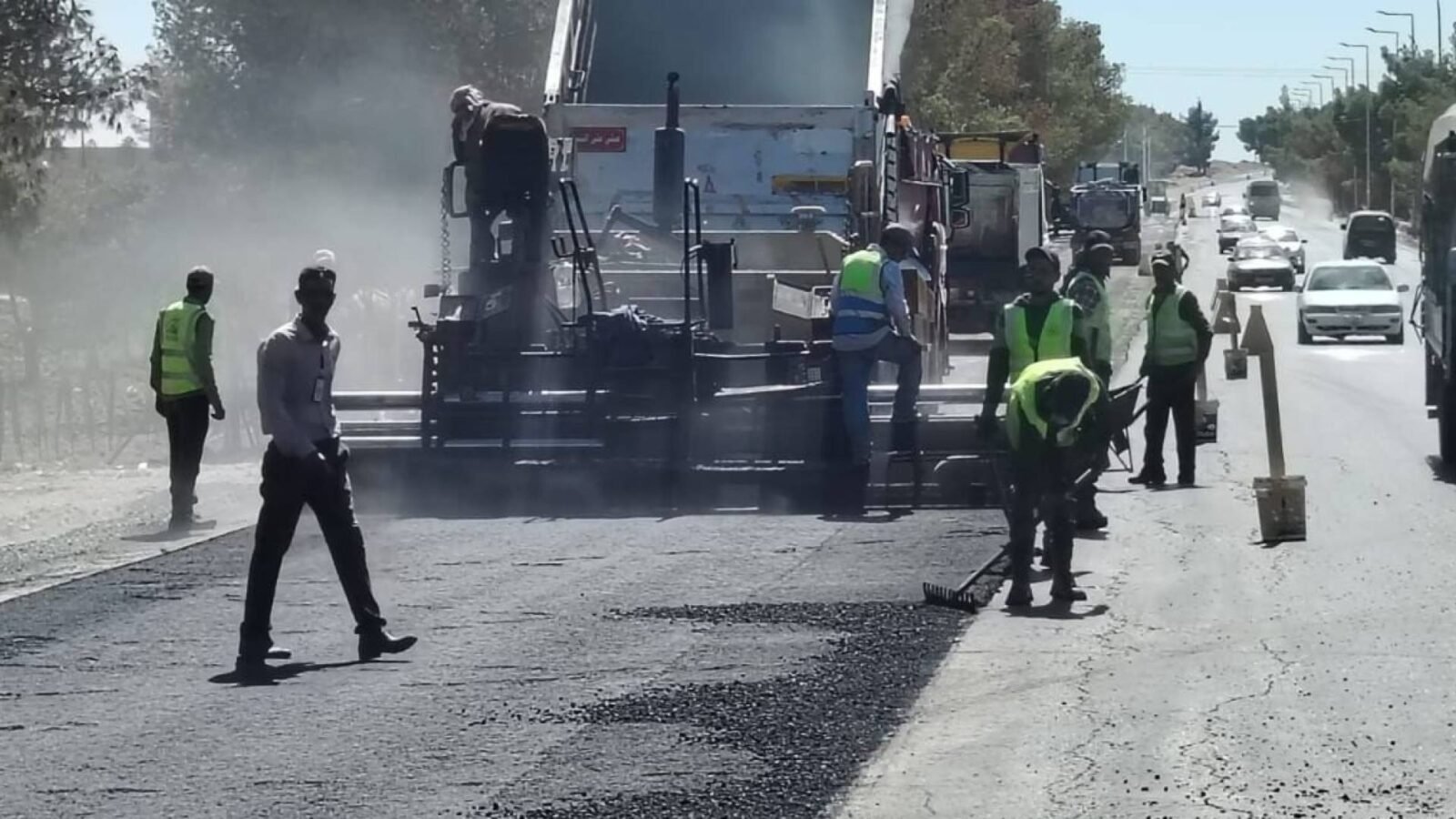

ديوان المحاسبة: “طرق الطفيلة” في مهب التأخير وإنجاز “متعثر” ومكافآت للمتغيبين
ديوان المحاسبة كشف عن تعثر كبير في مشاريع البنية التحتية في بلدية الطفيلة الكبرى، بالإضافة إلى تجاوزات مالية في صرف المكافآت، مما استدعى تدخلا حكوميا الاسترداد المبالغ المصروفة دون وجه حق.
تأخير قياسي بنسبة 402%
في التفاصيل، أوضح تقرير ديوان المحاسبة لسنة 2024 أن العطاء رقم (5/2023) الخاص بطرق “العين البيضاء والحسين وعيمة”، والذي بوشر العمل فيه بتاريخ 12/9/2023 لمدة 90 يوما، لم يتجاوز نسبة إنجاز فعلية بلغت 66%، في حين قفزت نسبة المدة الزمنية المنقضية إلى 402%.
عيوب فنية وخلل في المواصفات
كما رصد الكشف الميداني عيوبا فنية جسيمة، تمثلت في عدم قيام المقاول بتنفيذ “وجه اللاصق” (RC) قبل استكمال الطبقة الإسفلتية، وعدم استوائية سطح الخلطة، وغياب فحوصات “درجة الرك والسماكة”.
